旁多水利樞紐庫區泄洪洞至泄洪兼導流洞公路以下邊坡修復工程完工
2025-06-18 15:50:22
旁多水利樞紐庫區泄洪洞至泄洪兼導流洞公路以下邊坡修復工程于5月19日正式啟動,歷經29天連續奮戰,于6月16日?qǐng)A滿完工。面對工期緊張、雨季施工難等情況下,西藏開投旁多水電公司積極協調,項目施工單位科學組織、周密部署,制定了詳細的鄰路、鄰水、鄰邊專項施工方案及阻工應急預案。通過實施“三級驗收”管控機制和精細化任務分解跟蹤管理,高效、優質地完成了全部修復任務。

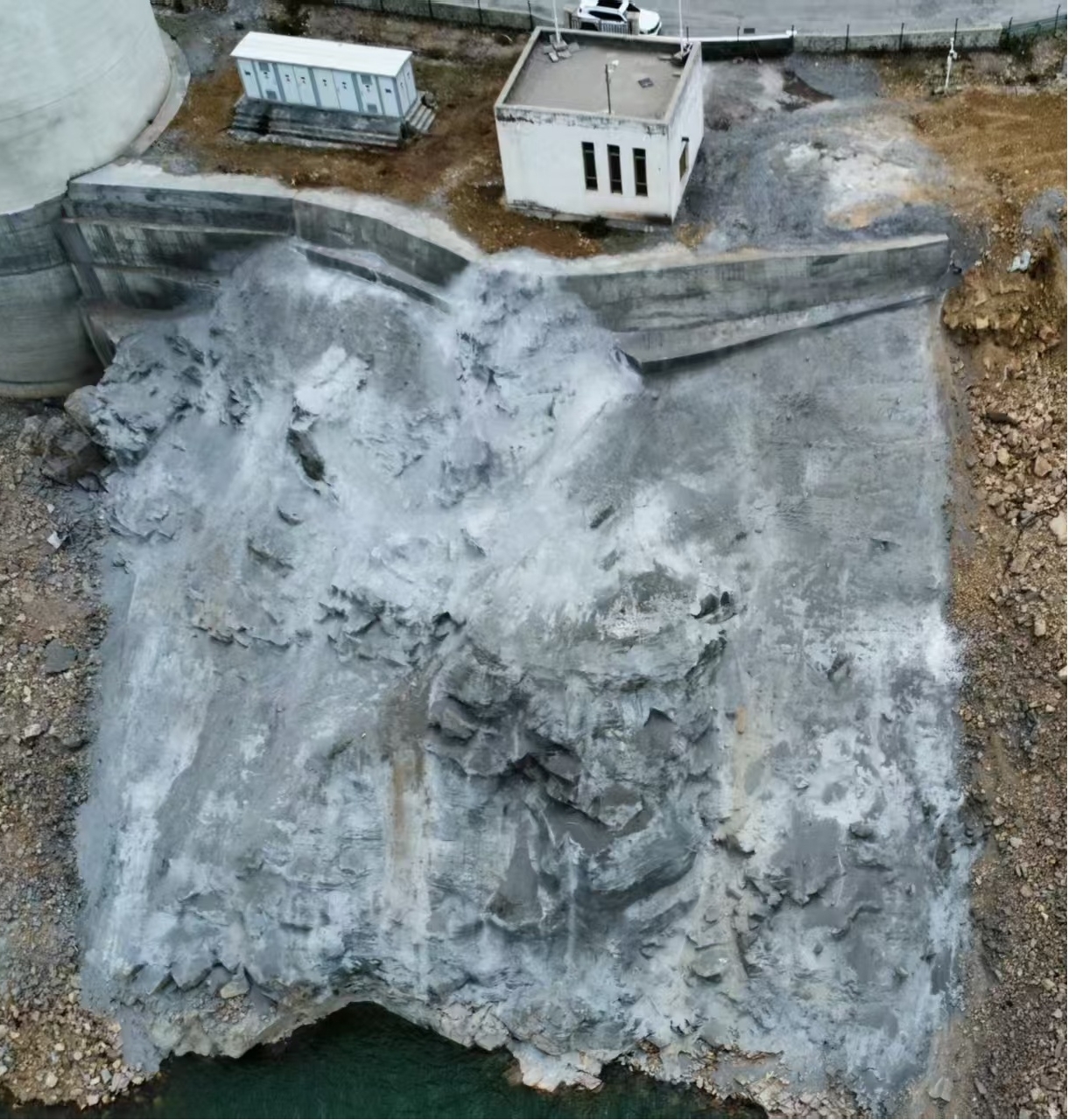

邊坡清坡修整1221平方米、搭建腳手架平臺1400平方米、錨固鉆孔工程221個、錨桿施工1547米、M30砂漿注漿1446延米、127套管施工404米、混凝土工程C25細石噴砼1221平方米(約272立方米)、擋土墻土方開挖450立方米、擋土墻土方回填442立方米、擋土墻基礎C20毛石砼52立方米、擋土墻墻身C25砼176立方米。此次邊坡修復徹底消除了邊坡滑塌風險,顯著提升了邊坡整體穩定性。
施工過程中,旁多水電公司始終將安全生產放在首位,嚴格執行安全監護制度。針對高空作業、交叉作業等高風險環節,實施全過程重點管控,確保了施工全程安全平穩,圓滿實現了“零事故”目標。為順利完成旁多水庫安全度過汛期及迎峰度夏奠定了堅實基礎。
文稿丨尼瑪次仁、羅布多吉 / 編輯丨邊巴次仁 / 責編丨張斌 / 審核丨劉歡
